Entrega Administracion
- Acta constitutiva
- Calcular Payback / VAN / TIR
- Camino Critico

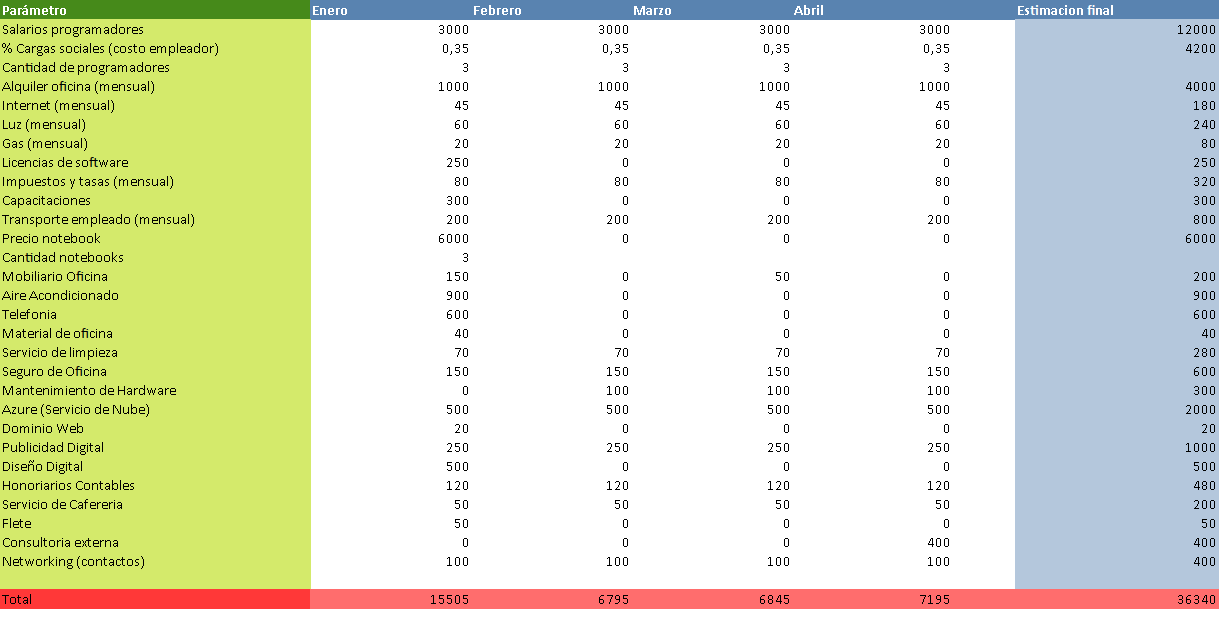

- Planilla de costo
- Wbs
- Planilla de riesgos
- Proyect

- Diagrama de Gantt
- indice de control (costo / avance de proyecto)
- Lecciones Aprendidas
